巨野縣昌源水務有限公司工程竣工驗收標準及流程
發布日期:2022-8-17 9:41:36
巨野縣昌源水務有限公司
工程竣工驗收標準及流程
為進一步提高工程建設質量,提升服務水平,根據《給水排水管遞工程施工及驗收規范》( GB50268- 2008 ) 相關規定, 結合供水實際要求,特制訂工程驗收標準,請參照執行。根據標準要求,工程完工后上報相關竣工資料,提出竣工驗收申請,符合程序,相關部門組織竣工驗收。
一、驗收流程(見附件)
二、申請驗收需要提供的資料:
工程完工后,施工單位按每個單項工程,提供以下竣工驗收資料,準備驗收:
1 、隱蔽工程驗收資料單:
1.1 、分項、分部、單位工程質量驗收記錄資料
1.2、工程項目涉及的過河、過渠、過涵穿越障礙、頂管施工及管網末梢等隱蔽工程提供隱蔽工程資料。
1.3、所有隱蔽工程中采集的信息坐標點須如實準確地標注在竣工圖相應節點上。
1.4、試壓沖洗報告:附管道沖洗、水壓試驗報告
1.5、材料清單及施工工程量
1.6、頂管相關資料(頂管走向,相應高程等)。
1.7、所有遠傳水表水表信息(位置、表號),保證水表能夠查抄無誤。
2、竣工圖紙
2.1、竣工圖紙要求:
2.1.1 清晰完整反應施工管道走向及相應節點 ,圖紙比例真實。
2.1.2 應如實反應施工圖與竣工圖之間的比對變化數量、詳細位置。
2.1.3 項目實體與竣工圖紙相符。
2.1.4 竣工圖紙清晰完整,加蓋竣工圖章。
2.2、竣工圖紙內容:
2.2.1 道路工程、用戶工程竣工圖:平面圖,縱斷面圖,圖中有準確的節點坐標,高程及節點圖。
2.2.2 新建小區竣工圖:要有室外平面圖,車庫平面及配線圖,單體樓立管圖。圖中有準確的節點坐標,高程及節點圖。
竣工資料經審核符合要求,進入現場驗收階段,不符合要求,由驗收部門出具《驗收資料不合格通知書》,施工單位在7日內做出整改,重新提起驗收申請,二次審核合格后,進入現場驗收階段。
三、現場驗收
收到符合要求的竣工資料后 7 天內組織驗收,驗收由施工單位和建設單位共同進行,由建設單位根據工程建設內容組織,建設單位、設計單位、施工單位、監理單位參加。
1、驗收內容:
1.1 、資料驗收:所提供的資料滿足驗收需要,資料數據真實可靠。
1.2、管線位置符合道路規劃要求。
1.3、閘門、閘門井等附屬設施符合規范要求, 開關正常。
1.4、溝槽回填、道路及綠化恢復滿足相應標準。
1.5、管道及附屬設施定位準確。
1.6、戶表改造和新建小區每一個用戶水表的水表信息精確,用戶水表掛牌準確。
1.7、用戶滿意度評價為滿意。
2、驗收標準
2.1、管道安裝驗收標準
2.2、井室砌筑驗收標準:
2.2.1、井蓋井圈、穩定圈:
①、井圈井蓋安裝牢固無裂損現象,車行道安裝承重井蓋。
②、車行道范圍內磚砌收口式和直口式井室要求安裝穩定圈。
2.2.2、井室做法: 按給水管遞施工圖設計說明進行驗收(積水坑、磚砌井、鋼筋混凝土井)。
2.2.3、鋼制爬梯:豎向間距每隔300mm-400mm 設一個鋼制爬梯,要求安裝牢固。
①、法蘭或承口距井壁的距離:管徑≤300mm 時,距離≥250mm;管徑>300 時,距離≥350。
②、閥體底部距地磚或底板200-300mm
③、其它管線不得穿越供水管道井室。
2.2.4、水表井井內空間要求:
①DN15 mm至DN40mm水表井,閘門外邊到井壁不小于10cm, 表中心至井側壁不小于30cm,至井頂不小于50cm,至井底部不小于 25 cm。
②DN50mm至DNlOOmm水表井,閘門外邊到井壁不小于20cm, DNlOOmm閘門下設支墩, 表中心至井側壁不小于40cm,至井頂不小于75cm,至井底部不小于40cm。
③集中水表井兩表間距不小于15cm,表前直管不小于20 cm。
④水表井墻為24cm磚砌,砂漿飽滿。所有水表井內壁需做抹灰處理,井蓋與路面平齊,保證井坑內不漏水。
⑤井內衛生:干凈整潔,井內底板或地磚可見。
⑥水表要有保溫措施。
2.3、井內設施驗收標準:
2.3.1、閥門(伸縮器)
①、閥門連接牢固,密封膠墊不得錯位移位
②、伸縮器通絲螺栓安裝到位
2.3.2、消火栓:管道埋深較深時,消火栓與閥門之間安裝雙盤鋼制短管,滿足使用要求。
2.3.3、水表及配件:
①、安裝方向正確,表前不能安裝連接器,表前采用智能閥,表后閥門采用閘閥。
②、同一井室內,水表與水表間距要>300mm, 井內設施宜全部采用鋼件。
③、原表井內掛表,新裝水表要求同上。
2.4、地面恢復驗收標準:
2.4.1、修復后的路面要與原路面平齊,不得有縫隙。
2.4.2、盡量與原路面使用相同材料。
2.4.3、強度要達到標準,如保修期內損壞,需無償修復。
經以上驗收合格的項目,由驗收部門共同簽署《竣工驗收報告》,驗收不合格的項目,由驗收部門出具《驗收不合格通知書》,施工單位在 7 日內做出整改。重新提起驗收申請,由驗收部門根據本規定重新組織驗收,直至合格為止。因驗收不合格影響工程竣工交付的,按合同約定對施工單位進行處罰。
此規定從發布之日起執行,經驗收合格的工程,從竣工驗收報告簽署之日起,保質期兩年,保質期內,供水設施出現的問題由原施工單位負責維護及維修,并承擔相應的客戶服務工作,漏水水量由施工單位賠償。保質期滿,工程交由巨野縣昌源水務有限公司進行管理維護。
所有與城市供水管網相連接的供水設施建設項目,參照《給水排水管遞工程施工及驗收規范》(GB50268-2008)和本辦法執行。

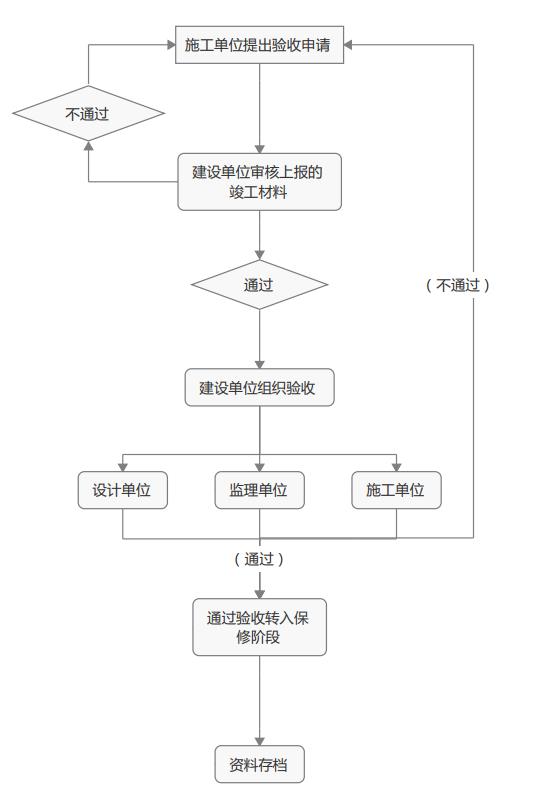

附:工程驗收流程圖
附: 工程驗收流程圖
